Thẩm định thiết kế xây dựng theo Luật 2025: Hồ sơ, quy trình và lỗi thường gặp

Thẩm định thiết kế xây dựng theo Luật 2025: Hồ sơ, quy trình và lỗi thường gặp

Thẩm định thiết kế xây dựng là quy trình kiểm soát chất lượng cốt lõi giúp doanh nghiệp đảm bảo tính pháp lý và an toàn tuyệt đối cho công trình. Trong thực tế triển khai, không ít hồ sơ bị kéo dài thời gian phê duyệt do thiếu hụt tài liệu pháp lý, sai lệch năng lực đơn vị tư vấn hoặc không đáp ứng các yêu cầu khắt khe về phòng cháy chữa cháy (PCCC), kết cấu và môi trường. Theo Luật Xây dựng số 135/2025/QH15, việc thực hiện công tác kiểm tra này đúng quy trình không chỉ giúp chủ đầu tư tối ưu hóa chi phí mà còn hạn chế tối đa rủi ro bị trả hồ sơ, gây ảnh hưởng trực tiếp đến tiến độ dự án.

Hiểu đúng về các bước thiết kế xây dựng trong dự án

Khái niệm thiết kế xây dựng được quy định là quá trình cụ thể hóa các giải pháp kỹ thuật nhằm thực hiện mục tiêu đầu tư. Tùy thuộc vào quy mô, tính chất dự án, quy trình này được chia thành các bước mạch lạc với mục tiêu và đầu ra riêng biệt, giúp kiểm soát tốt chi phí và lộ trình thực thi. Để nắm bắt rõ hơn về thời điểm áp dụng, doanh nghiệp cần tìm hiểu kỹ về lộ trình thực thi Luật Xây dựng 2025 để đảm bảo các bước thiết kế không bị lỗi thời so với quy chuẩn mới.

Các loại thiết kế sơ bộ và thiết kế cơ sở

Thiết kế sơ bộ thường được thực hiện trong giai đoạn lập báo cáo nghiên cứu tiền khả thi. Mục tiêu chính là để định hình quy mô dự án và là căn cứ quan trọng để xin chủ trương đầu tư. Tiếp theo là thiết kế cơ sở – thành phần không thể thiếu của báo cáo nghiên cứu khả thi. Đầu ra của bước này xác định các giải pháp quy hoạch, kiến trúc và kỹ thuật chủ đạo, phục vụ trực tiếp cho việc thẩm định dự án đầu tư.

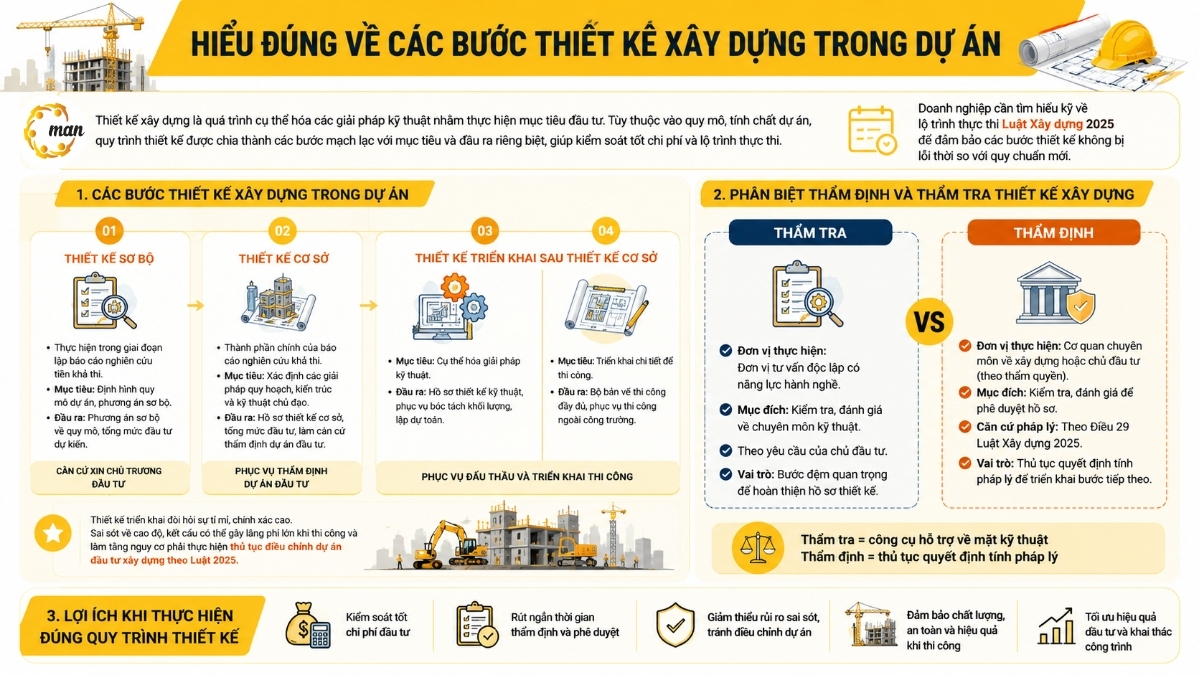

Hiểu đúng về các bước thẩm định thiết kế xây dựng trong dự án
Hiểu đúng về các bước thẩm định thiết kế xây dựng trong dự án

Tầm quan trọng của thiết kế triển khai sau thiết kế cơ sở

Giai đoạn thiết kế triển khai sau thiết kế cơ sở bao gồm thiết kế kỹ thuật (phục vụ bóc tách khối lượng, dự toán) và thiết kế bản vẽ thi công (phục vụ triển khai ngoài công trường). Giai đoạn này đòi hỏi sự tỉ mỉ vì mọi sai sót về cao độ hay kết cấu tại đây đều dẫn đến lãng phí nguồn lực khi thi công thực tế. Việc chuẩn bị kỹ lưỡng bước này giúp giảm nguy cơ phải thực hiện thủ tục điều chỉnh dự án đầu tư xây dựng Luật 2025 do sai lệch thiết kế quá mức cho phép.

Phân biệt thẩm định và thẩm tra thiết kế xây dựng

Trong lĩnh vực quản lý dự án, nhiều chủ đầu tư vẫn còn nhầm lẫn giữa hai khái niệm “thẩm định” và “thẩm tra”. Việc phân biệt rõ ràng sẽ giúp doanh nghiệp phân bổ ngân sách và thời gian hợp lý, tránh chồng chéo trách nhiệm.

Thẩm tra là công tác kiểm tra, đánh giá về chuyên môn kỹ thuật của đơn vị tư vấn độc lập có năng lực hành nghề theo yêu cầu của chủ đầu tư. Đây là bước đệm cần thiết để hoàn thiện hồ sơ. Trong khi đó, thẩm định thiết kế xây dựng là việc kiểm tra, đánh giá của cơ quan chuyên môn về xây dựng hoặc của chính chủ đầu tư nhằm phê duyệt hồ sơ theo đúng thẩm quyền được pháp luật quy định tại Điều 29 Luật Xây dựng 2025. Nói cách khác, thẩm tra là công cụ hỗ trợ về mặt kỹ thuật, còn thẩm định là thủ tục quyết định tính pháp lý để triển khai bước tiếp theo.

Thiết kế triển khai sau thiết kế cơ sở và trường hợp phải thẩm định

Khái niệm thiết kế triển khai sau thiết kế cơ sở là trọng tâm của các quy định pháp luật mới nhất. Việc xác định các trường hợp phải thẩm định hồ sơ giúp doanh nghiệp chủ động hơn trong công tác chuẩn bị nguồn lực.

Theo quy định, cơ quan chuyên môn sẽ tiến hành kiểm tra thiết kế đối với các dự án sử dụng vốn đầu tư công hoặc vốn nhà nước ngoài đầu tư công. Đối với các dự án vốn tư nhân, quy trình thẩm định thiết kế xây dựng chỉ bắt buộc đối với các công trình cấp đặc biệt, cấp I hoặc công trình ảnh hưởng lớn đến an toàn cộng đồng. Trong thực tế xử lý các hồ sơ công trình quy mô lớn như khách sạn hay chung cư, chúng tôi ghi nhận rủi ro lớn nhất thường nằm ở việc thiếu sự đồng bộ giữa thiết kế kỹ thuật và các quy chuẩn PCCC hiện hành.

Các trường hợp bắt buộc thẩm định thiết kế xây dựng hiện nay

Xác định đúng đối tượng thẩm định giúp chủ đầu tư tránh được các sai sót về thủ tục hành chính. Luật Xây dựng 2025 phân định rõ các trường hợp này dựa trên nguồn vốn và quy mô công trình.

Thẩm định hồ sơ đối với dự án sử dụng vốn nhà nước

Tất cả dự án sử dụng ngân sách đầu tư công và vốn nhà nước ngoài đầu tư công đều phải trải qua quá trình kiểm tra chuyên môn nghiêm ngặt của cơ quan chuyên môn. Điều này đảm bảo nguồn vốn được sử dụng đúng mục đích theo Điều 30 và 31 Luật Xây dựng, hạn chế phát sinh trong thi công và lãng phí ngân sách.

Quy định cho dự án sử dụng nguồn vốn khác

Đối với vốn tư nhân, trách nhiệm kiểm tra của nhà nước tập trung vào các công trình có nguy cơ ảnh hưởng lớn đến cảnh quan và môi trường. Quyền chủ động ra quyết định lúc này thuộc về chủ đầu tư đối với các hạng mục còn lại, nhưng vẫn phải đảm bảo tuân thủ đầy đủ quy chuẩn kỹ thuật quốc gia và tiêu chuẩn thiết kế chuyên ngành.

Hồ sơ thẩm định thiết kế xây dựng gồm những gì

Một bộ hồ sơ chuẩn chỉnh không chỉ giúp rút ngắn thời gian chờ đợi mà còn thể hiện năng lực quản trị của chủ đầu tư. Dựa trên kinh nghiệm rà soát hồ sơ thực tế, bộ danh mục này cần được chuẩn bị một cách khoa học:

  • Tờ trình thẩm định theo mẫu mới nhất của Bộ Xây dựng.
  • Hệ thống văn bản pháp lý: Quyết định phê duyệt dự án, văn bản chấp thuận chủ trương đầu tư, quy hoạch chi tiết 1/500 theo Điều 20 Luật Xây dựng.
  • Báo cáo khảo sát xây dựng (địa chất, địa hình) đã qua phê duyệt nội bộ.
  • Toàn bộ bản vẽ thiết kế kèm thuyết minh và bảng tính toán kết cấu chi tiết.
  • Hồ sơ năng lực của tổ chức tư vấn và chứng chỉ hành nghề của các cá nhân chủ trì.
  • Các văn bản chuyên ngành bổ trợ: Giấy thẩm duyệt PCCC, báo cáo đánh giá tác động môi trường.

Nội dung cơ quan chuyên môn kiểm tra khi thẩm định hồ sơ

Cơ quan chức năng sẽ rà soát hồ sơ dựa trên hệ thống tiêu chí khắt khe để đảm bảo sự tuân thủ pháp luật. Nội dung kiểm tra không chỉ dừng lại ở tính hợp lệ của văn bản mà đi sâu vào các giải pháp kỹ thuật cốt lõi.

Ngoài việc đánh giá sự phù hợp với quy hoạch và năng lực nhân sự, công tác thẩm định thiết kế xây dựng còn tập trung vào kiểm tra tải trọng, các giải pháp thoát hiểm và khả năng kết nối hạ tầng kỹ thuật của công trình với khu vực xung quanh. Đặc biệt, xu hướng ứng dụng Mô hình thông tin công trình (BIM) trong thẩm định đang được đẩy mạnh, giúp cơ quan chức năng dễ dàng phát hiện các xung đột kỹ thuật và kiểm soát tổng mức đầu tư chính xác hơn, tránh việc vượt định mức suất vốn đầu tư.

5 lỗi khiến hồ sơ thẩm định thiết kế bị trả nhiều nhất

Những sai sót trong hồ sơ thường gây lãng phí thời gian và làm gián đoạn kế hoạch kinh doanh. Việc nhận diện sớm các rủi ro này là ưu tiên hàng đầu để đảm bảo mạch tiến độ cho công trình.

Các sai sót phổ biến và mức độ ảnh hưởng trong thẩm định thiết kế
Nhóm sai sót Chi tiết lỗi thường gặp Mức độ ảnh hưởng Hệ quả thực tế
Pháp lý quy hoạch Sai mật độ xây dựng, số tầng so với quy hoạch 1/500. Rất cao Phải điều chỉnh lại toàn bộ dự án từ đầu.
Năng lực nhân sự Chứng chỉ hành nghề không đúng hạng hoặc hết hạn. Trung bình Phải thay đổi nhân sự và ký lại hồ sơ.
Kỹ thuật bản vẽ Sai lệch thông số giữa các bộ môn; thiếu bảng tính kết cấu. Cao Phải giải trình và tính toán lại phần chịu lực.
Tiêu chuẩn áp dụng Sử dụng tiêu chuẩn cũ không còn hiệu lực hiện hành. Cao Phải cập nhật lại toàn bộ hồ sơ thiết kế.
Đồng bộ dữ liệu Xung đột giữa hồ sơ BIM và bản vẽ kỹ thuật 2D. Trung bình Kéo dài thời gian xem xét và sửa đổi bản vẽ.

Lưu ý rằng, việc mắc phải bất kỳ lỗi nào trong bảng trên cũng có thể khiến thời gian phê duyệt bị kéo dài thêm từ 15 đến 30 ngày làm việc. Theo quan sát của MAN – Master Accountant Network, việc thực hiện kiểm tra chéo kỹ thuật – pháp lý trước khi nộp chính thức là cách tốt nhất để tối ưu hóa quy trình.

Trách nhiệm của chủ đầu tư và đơn vị tư vấn thiết kế

Sự phối hợp chặt chẽ giữa các bên là điều kiện cần để quy trình xem xét hồ sơ diễn ra suôn sẻ. Mỗi bên cần thực hiện đúng vai trò của mình để đưa công trình từ bản vẽ ra thực địa một cách thuận lợi nhất.

Chủ đầu tư có trách nhiệm lựa chọn đơn vị tư vấn đủ năng lực và cung cấp dữ liệu đầu vào chính xác. Ngược lại, đơn vị tư vấn phải chịu trách nhiệm về tính xác định của các con số và giải pháp kỹ thuật. Nhiều dự án nhà xưởng hiện nay thường bị trả hồ sơ do đơn vị tư vấn chưa cập nhật kịp thời các thay đổi về khoảng cách an toàn và giải pháp thoát nạn trong quy định mới.

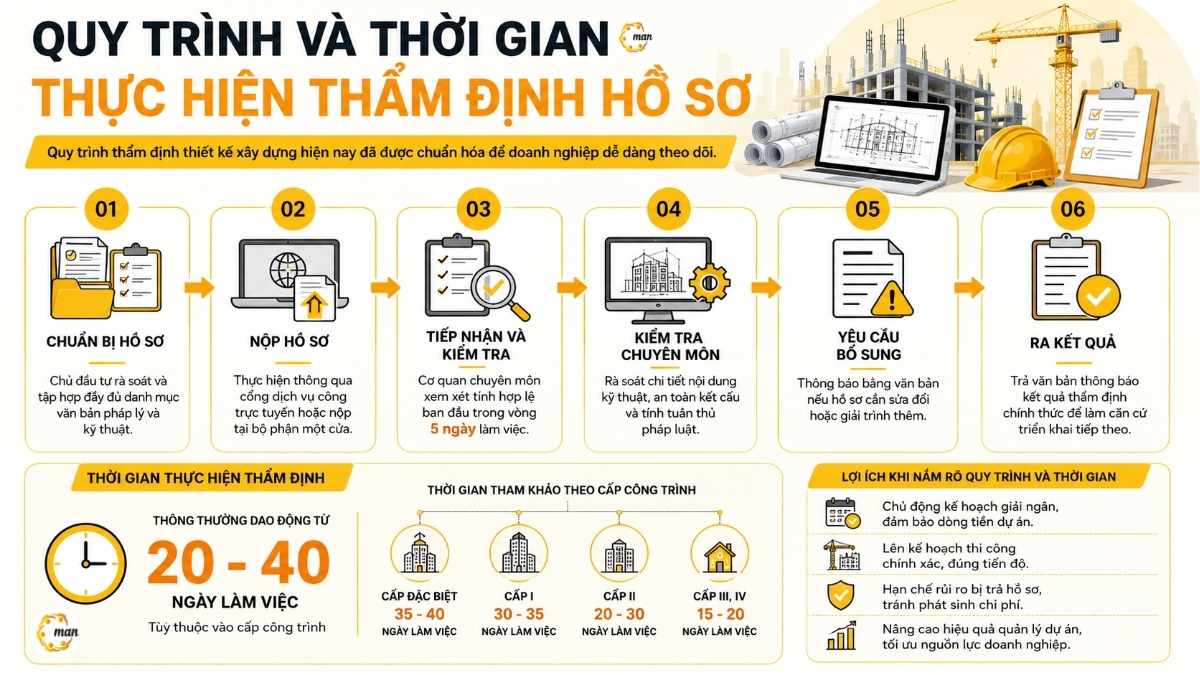

Quy trình và thời gian thực hiện thẩm định hồ sơ

Quy trình và thời gian thực hiện thẩm định hồ sơ
Quy trình và thời gian thực hiện thẩm định hồ sơ

Quy trình thẩm định thiết kế xây dựng hiện nay đã được chuẩn hóa để doanh nghiệp dễ dàng theo dõi.

  1. Chuẩn bị hồ sơ: Chủ đầu tư rà soát và tập hợp đầy đủ danh mục văn bản pháp lý và kỹ thuật.
  2. Nộp hồ sơ: Thực hiện thông qua cổng dịch vụ công trực tuyến hoặc nộp tại bộ phận một cửa.
  3. Tiếp nhận và kiểm tra: Cơ quan chuyên môn xem xét tính hợp lệ ban đầu trong vòng 5 ngày làm việc.
  4. Kiểm tra chuyên môn: Rà soát chi tiết nội dung kỹ thuật, an toàn kết cấu và tính tuân thủ pháp luật.
  5. Yêu cầu bổ sung: Thông báo bằng văn bản nếu hồ sơ cần sửa đổi hoặc giải trình thêm.
  6. Ra kết quả: Trả văn bản thông báo kết quả thẩm định chính thức để làm căn cứ triển khai tiếp theo.

Về thời gian, thông thường dao động từ 20 đến 40 ngày làm việc tùy thuộc vào cấp công trình. Nắm rõ lộ trình này giúp doanh nghiệp chủ động trong kế hoạch giải ngân và thi công.

Kết luận

Thẩm định thiết kế xây dựng là “màng lọc” quan trọng giúp doanh nghiệp quản trị rủi ro pháp lý và kỹ thuật ngay từ giai đoạn khởi đầu. Để tối ưu hóa tiến độ, doanh nghiệp nên thực hiện rà soát hồ sơ nội bộ một cách nghiêm túc, đặc biệt là sự tương thích giữa kiến trúc và kết cấu. Việc tuân thủ đúng các quy định của Luật Xây dựng 2025 không chỉ giúp dự án vận hành trơn tru mà còn là cơ sở vững chắc cho các công tác nghiệm thu và bàn giao công trình sau này.
