Thực hiện đúng quy trình kiểm toán xây dựng cơ bản là yếu tố quyết định giúp dự án minh bạch chi phí, tuân thủ pháp luật và hoàn tất thủ tục quy trình quyết toán vốn đầu tư xây dựng hoàn thành. Đối với chủ đầu tư, ban quản lý dự án (BQLDA), nhà thầu và kế toán xây dựng, việc nắm rõ từng bước làm việc của kiểm toán viên không chỉ giúp chuẩn bị hồ sơ chu đáo mà còn rút ngắn đáng kể thời gian thẩm tra, nghiệm thu và giải ngân vốn đầu tư.
Quy trình kiểm toán xây dựng cơ bản là gì và nhằm mục đích gì
Quy trình kiểm toán xây dựng cơ bản là gì – đó là chuỗi các bước kiểm tra độc lập và toàn diện đối với hồ sơ pháp lý, chi phí đầu tư xây dựng, khối lượng nghiệm thu và giá trị quyết toán của dự án. Mục đích nhằm xác định tính hợp pháp, hợp lệ và chính xác của chi phí đầu tư, bảo đảm tuân thủ quy định pháp luật và tối ưu hóa nguồn vốn trước khi phê duyệt quyết toán dự án hoàn thành.
Trong hoạt động quản lý công trình, việc thực hiện quy trình kiểm toán dự án đầu tư mang lại nhiều giá trị thiết thực cho các bên liên quan:
- Đối với chủ đầu tư và ban quản lý dự án: Đánh giá chính xác giá trị thực tế của công trình, loại bỏ các khoản chi phí sai lệch, áp dụng sai đơn giá, định mức hoặc nghiệm thu khống khối lượng trước khi trình cơ quan thẩm quyền phê duyệt quyết toán.
- Đối với nhà thầu và tổng thầu: Xác nhận giá trị khối lượng công việc đã hoàn thành đúng với hợp đồng và bản vẽ hoàn công, làm cơ sở thu hồi công nợ và hoàn trả tiền bảo hành công trình.
- Đối với kế toán và quản lý tài chính: Bảo đảm chứng từ thanh toán, chi phí kiểm toán xây dựng, hồ sơ thanh toán vốn đầu tư và số liệu sổ sách kế toán khớp đúng với thực tế thi công, giảm thiểu rủi ro bị truy thu hoặc phạt vi phạm hành chính khi thanh tra, kiểm tra.

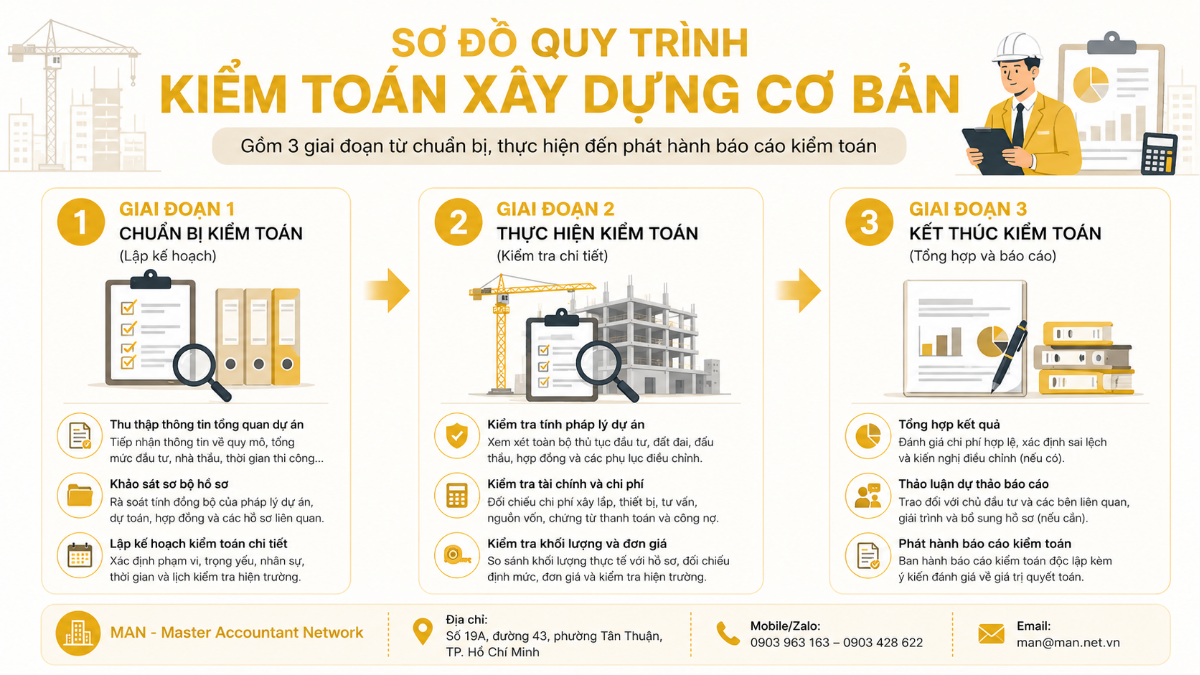

Quy trình kiểm toán xây dựng cơ bản gồm 3 giai đoạn

Quy trình kiểm toán xây dựng cơ bản được thực hiện qua 3 giai đoạn chuẩn: chuẩn bị kiểm toán (thu thập thông tin và lập kế hoạch), thực hiện kiểm toán (kiểm tra pháp lý, chi phí và khối lượng thực tế), và kết thúc kiểm toán (tổng hợp, thảo luận dự thảo và phát hành báo cáo). Trong đó, giai đoạn thực hiện chiếm nhiều thời gian nhất.
Tiến trình triển khai kiểm toán được thực hiện nối tiếp qua 3 bước trọng tâm dưới đây:
Giai đoạn 1: Chuẩn bị kiểm toán và lập kế hoạch
Giai đoạn đầu tiên đóng vai trò nền tảng, quyết định định hướng và tiến độ của toàn bộ đợt kiểm toán. Ở bước này, đoàn kiểm toán chủ động thu thập toàn bộ thông tin tổng quan về quy mô công trình, tổng mức đầu tư, hình thức quản lý dự án, danh sách nhà thầu chính, nhà thầu phụ cùng các mốc thời gian thi công thực tế.
Sau khi nắm rõ thông tin chung, kiểm toán viên tiến hành khảo sát sơ bộ bằng cách rà soát tính đồng bộ của quyết định phê duyệt dự án, giấy phép xây dựng, kết quả đấu thầu, dự toán phê duyệt và các hợp đồng kinh tế đã ký kết. Trên cơ sở đó, trưởng đoàn kiểm toán lập kế hoạch chi tiết, phân công nhân sự chuyên môn (bao gồm kiểm toán viên tài chính và kỹ sư kinh tế xây dựng), đồng thời xác định rõ phạm vi, trọng yếu kiểm toán và lịch kiểm tra hiện trường công trình.
Giai đoạn 2: Thực hiện kiểm toán tại hiện trường và trên hồ sơ
Đây là giai đoạn trọng tâm, tập trung soát xét toàn bộ khối lượng và giá trị quyết toán của dự án với 3 nội dung công việc chính:
- Kiểm tra tính pháp lý của dự án: Xem xét tính hợp pháp của toàn bộ thủ tục đầu tư, từ khâu phê duyệt chủ trương, quy hoạch kiến trúc, thủ tục đất đai, đấu thầu chọn thầu, đến hợp đồng xây dựng và các phụ lục điều chỉnh.
- Kiểm tra tài chính và chi phí đầu tư xây dựng: Đối chiếu các khoản chi phí quản lý dự án, chi phí tư vấn, chi phí khác và chi phí xây lắp; kiểm tra nguồn vốn cấp, chứng từ chi tiền, hồ sơ thanh toán vốn đầu tư và tình hình công nợ giữa chủ đầu tư với các nhà thầu.
- Kiểm tra khối lượng thực tế và định mức đơn giá: Kiểm toán viên kỹ thuật tiến hành bóc tách khối lượng trên bản vẽ hoàn công, so sánh với hồ sơ nghiệm thu hoàn thành công trình và dự toán phê duyệt. Đồng thời, đối chiếu thực tế thi công tại hiện trường để xác định tính chính xác của khối lượng công việc, tính đúng đắn của việc áp dụng định mức kinh tế kỹ thuật và đơn giá vật tư, nhân công, máy thi công.
Giai đoạn 3: Kết thúc kiểm toán và phát hành báo cáo
Sau khi hoàn thành việc kiểm tra chi tiết, kiểm toán viên tổng hợp toàn bộ kết quả, đánh giá các chi phí hợp lệ và xác định số tiền chênh lệch do tính sai khối lượng, áp sai đơn giá, sai định mức hoặc thiếu hồ sơ chứng minh.
Tiếp đó, đơn vị kiểm toán gửi dự thảo báo cáo cho chủ đầu tư, ban quản lý dự án và các nhà thầu để giải trình, bổ sung chứng từ và thống nhất các số liệu điều chỉnh. Cuối cùng, báo cáo kiểm toán chính thức sẽ được ban hành kèm theo ý kiến đánh giá chuyên môn độc lập về giá trị quyết toán dự án hoàn thành, tạo căn cứ pháp lý quan trọng cho khâu thẩm tra và phê duyệt quyết toán cuối cùng.
Hồ sơ cần chuẩn bị phục vụ kiểm toán xây dựng cơ bản
Để phục vụ kiểm toán xây dựng cơ bản hiệu quả, chủ đầu tư cần chuẩn bị đầy đủ 3 nhóm hồ sơ chính: hồ sơ pháp lý dự án (quyết định đầu tư, giấy phép, hợp đồng), hồ sơ kỹ thuật – hoàn công (bản vẽ hoàn công, biên bản nghiệm thu), và hồ sơ tài chính – thanh toán (hồ sơ thanh toán vốn đầu tư, bảng tổng hợp quyết toán).
Mức độ sẵn sàng và tính ngăn nắp của hồ sơ quyết toán quyết định trực tiếp đến tốc độ làm việc của đoàn kiểm toán. Bảng phân loại dưới đây tóm tắt danh mục hồ sơ tối thiểu cần cung cấp:
| Nhóm hồ sơ | Danh mục tài liệu chi tiết | Mục đích kiểm tra của kiểm toán |
|---|---|---|
| Hồ sơ pháp lý dự án | Chủ trương đầu tư, quyết định phê duyệt dự án, giấy phép xây dựng, kết quả lựa chọn nhà thầu, hợp đồng và phụ lục hợp đồng. | Đánh giá tính tuân thủ quy định pháp luật về đầu tư xây dựng, điều khoản thanh toán và phạt hợp đồng. |
| Hồ sơ kỹ thuật và nghiệm thu | Hồ sơ thiết kế – dự toán được duyệt, bản vẽ hoàn công, hồ sơ nghiệm thu hoàn thành công trình, nhật ký thi công, kết quả thí nghiệm vật liệu. | Xác định tính chính xác của khối lượng thi công thực tế so với thiết kế và tiêu chuẩn kỹ thuật. |
| Hồ sơ tài chính và quyết toán | Hồ sơ thanh toán vốn đầu tư, bảng tính giá trị quyết toán, hóa đơn, chứng từ chi tiền, biên bản thanh lý hợp đồng, xác nhận công nợ. | Kiểm tra tính hợp lệ của chứng từ chi, số tiền đã thanh toán, tạm ứng và giá trị quyết toán đề nghị. |
Việc sắp xếp hồ sơ theo từng gói thầu, có danh mục trích yếu rõ ràng sẽ giúp giảm thiểu thời gian tra cứu và tránh tình trạng thất lạc chứng từ gốc trong quá trình làm việc.
Trách nhiệm của các bên trong từng giai đoạn kiểm toán
Trong quy trình kiểm toán xây dựng cơ bản, chủ đầu tư chịu trách nhiệm cung cấp đầy đủ hồ sơ pháp lý và giải trình; nhà thầu phối hợp đối chiếu khối lượng, bản vẽ hoàn công và chứng từ chi phí; đơn vị kiểm toán độc lập thực hiện kiểm tra khách quan, tuân thủ chuẩn mực và chịu trách nhiệm về ý kiến trên báo cáo kiểm toán dự án.
Sự phối hợp nhịp nhàng giữa các chủ thể trong suốt quá trình kiểm toán là điều kiện tiên quyết để đợt kiểm toán diễn ra thuận lợi.
Trách nhiệm trong giai đoạn chuẩn bị
Chủ đầu tư và BQLDA chủ động tập hợp, rà soát toàn bộ hồ sơ quyết toán dự án hoàn thành, bố trí không gian làm việc và cử nhân sự đầu mối kết nối. Đơn vị kiểm toán nghiên cứu trước hồ sơ, ban hành đề cương kiểm toán và danh mục tài liệu cần bổ sung. Nhà thầu chuẩn bị sẵn các bảng tính chi tiết khối lượng quyết toán và các biên bản nghiệm thu liên quan.
Trách nhiệm trong giai đoạn thực hiện
Đoàn kiểm toán tiến hành rà soát chi tiết trên hồ sơ và đo đạc thực tế tại hiện trường công trình. Nhà thầu cử cán bộ kỹ thuật đồng hành cùng kiểm toán viên để giải thích phương pháp tính khối lượng, xuất trình bản vẽ hoàn công và chứng minh nguồn gốc vật tư đầu vào. Chủ đầu tư đóng vai trò trung gian phối hợp, đôn đốc các bên giải trình kịp thời các vướng mắc phát sinh.
Trách nhiệm trong giai đoạn kết thúc
Các bên tham gia buổi họp thảo luận dự thảo báo cáo kiểm toán. Nhà thầu và chủ đầu tư có quyền đưa ra các lập luận, chứng cứ bổ sung nếu chưa thống nhất với các khoản chi phí bị kiểm toán viên đề xuất xuất toán. Đơn vị kiểm toán tiếp thu giải trình trên tinh thần khách quan, đúng pháp luật và phát hành báo cáo kiểm toán chính thức đúng thời hạn cam kết.
Các sai sót thực tế thường gặp làm kéo dài thời gian kiểm toán
Trong quá trình thẩm tra và kiểm toán thực tế, nhiều dự án gặp bế tắc hoặc kéo dài thời gian do xuất hiện các lỗi phổ biến sau:
- Sai lệch giữa bản vẽ hoàn công và hiện trường: Khối lượng ghi trên bản vẽ hoàn công cao hơn khối lượng thi công thực tế tại công trình, hoặc bản vẽ hoàn công không thể hiện đúng các chi tiết đã thay đổi, điều chỉnh trong quá trình thi công.
- Mâu thuẫn trong hồ sơ nghiệm thu: Ngày tháng trên biên bản nghiệm thu công việc, nhật ký thi công và kết quả thí nghiệm mẫu không logic với nhau; thiếu chữ ký của tư vấn giám sát hoặc đại diện nhà thầu.
- Áp sai định mức và đơn giá: Áp dụng sai mã hiệu định mức, tính lặp chi phí trong đơn giá cố định, hoặc áp giá vật tư cao hơn giá thị trường và thông báo giá của Sở Xây dựng tại thời điểm thi công mà không có chứng từ chứng minh hợp lệ.
- Thiếu chứng từ chứng minh nguồn gốc: Thiếu chứng nhận xuất xứ (CO), chứng nhận chất lượng (CQ) của thiết bị, vật liệu nhập khẩu hoặc hóa đơn GTGT không hợp lệ đi kèm hồ sơ thanh toán vốn đầu tư.
- Chậm phản hồi giải trình: Sự phối hợp thiếu chủ động giữa nhà thầu và chủ đầu tư khiến các biên bản thống nhất số liệu chênh lệch bị ngâm lâu, làm trễ tiến độ hoàn thành báo cáo.
Kinh nghiệm thực tế tối ưu thời gian kiểm toán xây dựng cơ bản
Chuyên gia từ MAN – Master Accountant Network chia sẻ rằng, để quá trình kiểm toán diễn ra nhanh chóng và chính xác, các đơn vị nên áp dụng những phương pháp quản lý hồ sơ và làm việc khoa học sau:
- Rà soát nội bộ trước khi gửi kiểm toán: Chủ đầu tư nên tổ chức thẩm tra sơ bộ khối lượng và giá trị quyết toán giữa BQLDA và các nhà thầu. Việc tự phát hiện và sửa chữa các lỗi áp sai định mức hay tính trùng khối lượng trước sẽ giúp rút ngắn đáng kể thời gian làm việc của đơn vị kiểm toán độc lập.
- Đồng bộ hóa dữ liệu kế toán và kỹ thuật: Đảm bảo số liệu trên bảng tổng hợp quyết toán của phòng kế toán khớp chính xác với số liệu nghiệm thu của bộ phận kỹ thuật. Mọi khoản tạm ứng, thanh toán khối lượng hoàn thành phải có chứng từ đối chiếu công nợ đi kèm.
- Chuẩn bị bảng giải trình chênh lệch sẵn: Đối với các khối lượng phát sinh ngoài hợp đồng hoặc thay đổi chủng loại vật liệu, BQLDA cần lập riêng một tập hồ sơ bao gồm: dự toán bổ sung, biên bản xử lý kỹ thuật tại hiện trường, quyết định phê duyệt điều chỉnh và phụ lục hợp đồng.
- Thống nhất nguyên tắc làm việc ngay từ đầu: Tại buổi họp khởi động, các bên cần thống nhất mốc thời gian cung cấp tài liệu, cách thức trao đổi thông tin và quy trình xử lý các điểm chưa thống nhất giữa kiểm toán viên và kỹ sư của nhà thầu.
Kết luận
Quy trình kiểm toán xây dựng cơ bản là giải pháp chuyên môn quan trọng giúp minh bạch hóa chi phí đầu tư xây dựng, bảo vệ quyền lợi hợp pháp của chủ đầu tư và nhà thầu, đồng thời bảo đảm tính tuân thủ pháp lý cao nhất cho dự án. Việc chuẩn bị hồ sơ quyết toán dự án hoàn thành bài bản và nắm vững từng bước triển khai sẽ giúp các bên tối ưu hóa thời gian, giảm thiểu rủi ro xuất toán và đẩy nhanh tiến độ phê duyệt quyết toán công trình.
Các câu hỏi thường gặp về quy trình kiểm toán xây dựng cơ bản
Quy trình kiểm toán xây dựng cơ bản kéo dài bao lâu?
Thời gian kiểm toán thực tế phụ thuộc vào quy mô dự án, số lượng gói thầu, tính phức tạp của công trình và mức độ hoàn thiện của hồ sơ quyết toán do chủ đầu tư cung cấp. Nếu hồ sơ đầy đủ, rõ ràng và các bên phối hợp giải trình nhanh chóng, tiến độ đợt kiểm toán sẽ được tối ưu đáng kể.
Hồ sơ nào cần chuẩn bị khi kiểm toán xây dựng cơ bản?
Chủ đầu tư cần chuẩn bị 3 nhóm hồ sơ chính gồm: hồ sơ pháp lý dự án (quyết định đầu tư, giấy phép, hợp đồng), hồ sơ kỹ thuật – nghiệm thu (bản vẽ hoàn công, biên bản nghiệm thu), và hồ sơ tài chính – thanh toán (chứng từ chi, bảng tổng hợp quyết toán, chứng từ thanh toán vốn đầu tư).
Khảo sát hiện trường công trình có bắt buộc trong quy trình kiểm toán không?
Có. Kiểm tra hiện trường là bước bắt buộc để kiểm toán viên xác nhận sự tồn tại thực tế của công trình, đối chiếu quy mô, kích thước hình học và chủng loại vật liệu so với bản vẽ hoàn công và hồ sơ nghiệm thu hoàn thành công trình.
